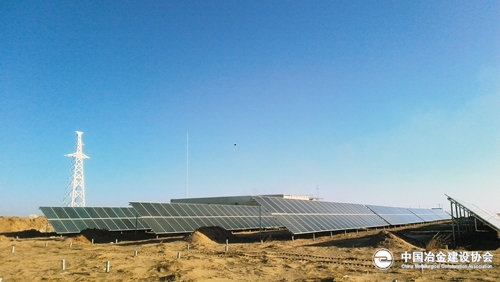

千淘万漉虽辛苦,吹尽狂沙始到金。全网电缆敷设,是额济纳旗光伏发电项目的一个关键节点。它的完成,预示着整个工程进入后期调试阶段,为最后并网做好了准备。然而,应了“好事多磨”那句老话,为了保住这样一个在其他机电安装工程中看似普通、基本可以叫做“收尾”的节点,全体施工人员付出了太多的辛苦。

首先挡在大家面前的“拦路虎”就是甲供电缆、设备延迟到货。延迟不是一两天,也不是一两个星期,而是整整一个半月。直到2015年11月3日,距离12月20日并网调试仅剩一个半月时间,主电缆才姗姗而来。122公里的电缆敷设量,加上接线调试,逆变、箱变设备安装等一系列工作都摆在了全体施工人员面前。时间的紧迫,任务的繁重,一时之间让大家几乎乱了阵脚。值得庆幸的是,在项目经理佟彩生和总工郝有的鼓励下,没有一个人产生负面情绪,更没有一个人“临阵脱逃”。项目部联合施工队伍召开紧急会议,对施工任务安排进行了及时调整。将现有的施工人员划分成5个小组,10MWp的光伏阵列有2条主路,分东西两侧,共四侧,其中的4个小组各负责一侧的电缆敷设任务,第5个小组负责阵列外围电缆敷设,5个小组同时进行,加快了电缆敷设进度。项目部管理人员和业主的实际操作人员作为后备力量,遇到哪个小组电缆敷设出现困难,就帮助敷设。有了这样合理的安排,电缆敷设情况进展很快,一个月过去,主网电缆98公里就基本完成了,仅剩少量高压电缆的敷设,节点完成指日可待。

正在所有人为所剩不多的电缆敷设量感到松一口气的时候,挡在大家面前的第二个“拦路虎”出现了,它就是高压电缆沟开挖。2015年11月初,额济纳旗进入寒冬季节,每天零下7、8度的气温成为了家常便饭。虽然气温低,但是主网电缆沟的开挖进行得早,影响比较小。额济纳地区向来降雪极少,据当地牧民讲,已经10年未有一次降雪了。可是好巧不巧,随着电缆敷设任务的推进,施工现场竟迎来了两次降雪。虽然雪量不大,但是随之而来的降温却给电缆沟开挖带来了影响。高压电缆沟的开挖在2015年12月5日,正是第二次降雪的第二天,零下15度的气温,让土层出现了上冻,开挖速度明显下降,这可急坏了大家。为了不耽误节点的完成,所有人员暂停手上工作,齐聚高压电缆沟开挖地点,大家一起帮忙。从早上6点半开始,到晚上9点多,冒着细细密密的零星小雪,忍着零下10几度的刺骨冷意,再加上时不时刮起来的4、5级风沙,面对大自然的考验,没有人敢懈怠。“一天也不耽误,一天也不懈怠”的中冶精神像极了谆谆教诲印在每个人的心里。好在高压电缆只有2公里,再加上人多力量大,经过两天的紧急加班施工,高压电缆沟开挖完成。

许是大家的齐心协力感动了大自然,在高压电缆沟开挖完成的随后几天里,不但出现了晴天,气温也有了短暂的回升,白天甚至出现了零下5度的“好时候”。看着条件暂时有利的情况,项目经理佟彩生和总工郝有适时鼓励大家,鼓足劲,加紧施工,力争保住全网电缆敷设的大节点。功夫不负有心人,截至2015年12月10日,122公里的全网电缆敷设均已完成。

这正是,我自齐心向节点,任尔东南西北风。不论是到货延迟,还是气温挑战;不论是风沙肆虐,还是降雪阻挠,只要人心齐,力量大,就能发挥出巨大力量克服困难,雨过天晴终有阳光。 (作者单位:中国二十二冶集团)
